2月が終わり工事の進展は??
vol. 9 2019-03-05 0
しばらくアップデートできていなくてすみません~(^^ゞ
3月に入ってようやく少し落ち着いたので、久しぶりに求めて投稿させてもらいます!
2月の終わりまでに大きな仕事はある程度終了させるぞぉ~という意気込みで
頑張っていましたが、やっぱり思うようには行きませんね(^^ゞ
でも、始めの段階から考えると随分進んだのも事実なので、
そこは嬉しい所でもあります^^
個人的な意見では、この2か月で、
なんとか70%ほどまではできてきたのかなぁといった感じです。
ここまで来れたのも皆さんの応援があったからこそです~^^
本当にありがとうございます☆
そしてこれからも、工事はまだあとひと月ちょっとは続くかと思いますので、
どうぞよろしくお願いします(^^)/
今までにできたところをまとめてみましたので、
想像力と共に眺めてやって頂けたらと思います^^
1、母屋根天井の修繕 土が落ちてこないように、断熱材を入れ天井全面を板張へ
→60%ぐらいは終了!只今絶賛続行中!

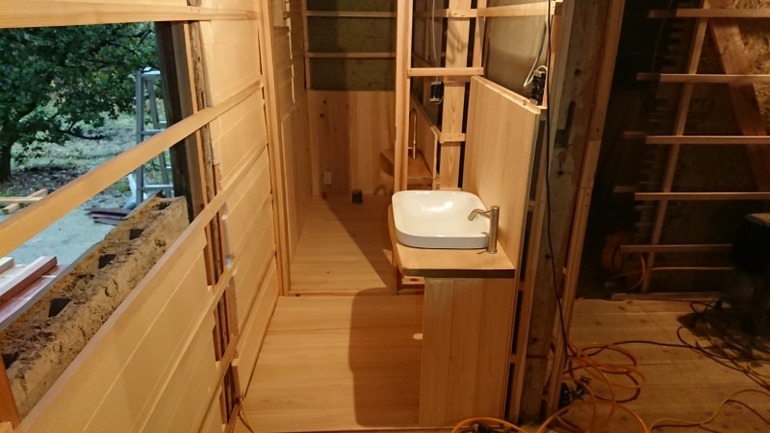

2、拡張工事 既存の壊れているトイレや風呂などを撤去&拡張工事
→Finish!
3、既存壁の補修 落ちている土壁を修繕し、板を貼る
板はこれから貼っていきます~!
4、柱、梁の撤去 広い空間を確保するために、既存の構造上不要部分の柱、梁、壁面撤去
5、耐力壁立ち上げ 耐震のための構造壁を作り、入り口からの目隠しを兼ねる
→工事中!
6、床の撤去と板貼 既存の傷んだ床を撤去し、新たなフローリングを貼ります
7、筋交いと基礎固め 束石に載っている柱を固定して、筋交いを入れ耐震を上げます
8、窓の交換 既存の傷んだ窓を撤去し、新たなものに付け替えます
9、外壁修繕 外壁で傷んだ部分を修繕します
→貼っていく作業に入っています^^
10、電気工事 空調、照明、コンセント、音響など必要な電気工事をします
→70%Finish!
11、トイレの設置 既存のトイレを撤去し、新たなトイレを据えます
→Finish!(あ、写真が無い(笑))
12、更衣室の設置 既存の空間を活かし、壁面、天井、床を修繕します
→続行中!
13、受付の設置 受付が出来るスペースを、入り口わきに作ります
→続行中!
14、エントランス 既存壁に入り口部分にあたる開口をつくり、エントランスをつくります
→続行中!
15、ロフト 中二階にあたるロフトをつくり、荷物置き倉庫とします
16、外構 入り口までの進路を整えます
17、駐車場スペースの確保 既存の傷んだコンクリート地を整え修繕します
→とりあえず鉄策を撤去。
いやぁ ここまでの道のり長かったなぁ・・・
現場で工事仕事しながら、ある程度仕切るために現場監督もして、発注をかけて、作業の段取りをして・・・
なんせ素人なので、やっぱりかなり大変でした(>_<)
まぁでもやってみたら、 何とかなってしまうから不思議なもんですねぇ~(^^ゞ
あと残りの30%は何日ぐらいかかるかな~
とりあえず、
頑張ります~~~~!!!
